Remplacement des vitres de la menuiserie extérieure par vitrage performant "CONTROL GLASS ACÚSTICO Y SOLAR" | ||
RBV010 | Remplacement des vitres de la menuiserie extérieure par vitrage performant "CONTROL GLASS ACÚSTICO Y SOLAR" | |
Rénovation énergétique des baies de façade, via le démontage de vitrage, sans détériorer la menuiserie servant pour la fixation, avec des moyens manuels et charge manuelle du matériau démonté dans le camion ou la benne, et remplacement par double vitrage Guardian Select "CONTROL GLASS ACÚSTICO Y SOLAR", 4/6/4, de 14 mm d'épaisseur totale, avec cales et scellement continu. |
Prix |
|
Exportation |
UNITÉ D'OUVRAGE RBV010: REMPLACEMENT DES VITRES DE LA MENUISERIE EXTÉRIEURE PAR VITRAGE PERFORMANT "CONTROL GLASS ACÚSTICO Y SOLAR".
CLAUSES TECHNIQUES

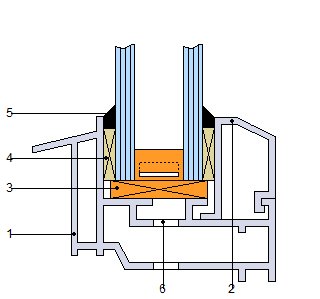

Rénovation énergétique des baies de façade, via le démontage avec des moyens manuels de vitrage, sans détériorer la menuiserie servant pour la fixation, et remplacement par double vitrage Guardian Select "CONTROL GLASS ACÚSTICO Y SOLAR", 4/6/4, ensemble formé de vitrage extérieur Float incolore de 4 mm, lame d'air déshydraté avec un profilé séparateur en aluminium et un double scellement périmétrique, de 6 mm, et vitrage intérieur Float incolore de 4 mm d'épaisseur; 14 mm d'épaisseur totale, avec calage en utilisant des cales d'appui périmétriques et latérales, scellement à froid avec silicone Sikasil WS-305-N "SIKA", compatible avec le matériau de support, et charge manuelle du matériau démonté dans le camion ou la benne.
CRITÈRE POUR LE MÉTRÉ
Surface de la menuiserie à vitrer, selon documentation graphique du Projet, en incluant dans chaque vantail de verre les dimensions du châssis.
CLAUSES PRÉALABLES DEVANT ÊTRE REMPLIES AVANT L'EXÉCUTION DES UNITÉS D'OUVRAGE
DE L'ÉLÉMENT PORTEUR.
On vérifiera que la menuiserie extérieure est en bon état et qu'elle admet l'épaisseur totale du nouveau vitrage. On vérifiera l'absence de matières dans les feuillures de la menuiserie.
CLIMATIQUES.
Les travaux seront suspendus en temps de pluie, de neige ou lorsque la vitesse du vent dépasse 50 km/h.
PROCESSUS D'EXÉCUTION
PHASES D'EXÉCUTION.
Démontage des éléments. Retrait et stockage du matériau démonté. Mise en place, chaussage, montage et ajustement dans la menuiserie. Scellement final d'étanchéité. Nettoyage des restes d'ouvrage. Chargement manuel du matériau démonté et des restes d'ouvrage dans le camion ou la benne.
CLAUSES DE FINALISATION.
Le vitrage sera étanche. La fixation de la vitre au châssis sera correcte.
CONSERVATION ET MAINTENANCE.
Il y aura une protection contre les coups et les éclaboussures.
CRITÈRE POUR LE MÉMOIRE
On mesurera la surface réellement exécutée selon les spécifications du Projet, en additionnant, pour chacune des pièces, la surface résultant de l'arrondissement par excès de chacune de ses arêtes à des multiples de 30 mm.
