TPR020 | Branchement eau potable | |
Branchement eau potable de 2 m de longueur, qui unit le réseau général de distribution d'eau potable de l'entreprise fournisseur à l'installation générale du bâtiment, continue sur l'ensemble de son parcours, sans liaisons ou raccords intermédiaires non accessibles, formé de tube en polyéthylène PE 100, de 32 mm de diamètre extérieur, PN=10 atm et 2 mm d'épaisseur, placé sur un lit de sable de 15 cm d'épaisseur, dans le fond de la tranchée préalablement excavée, dûment compactée et nivelée avec une pilonneuse vibrante à guidage manuel, remblai latéral compacté et remblai postérieur du même sable jusqu'à 10 cm au-dessus de la génératrice supérieure du tuyau; collier de prise en charge placé sur le réseau général de distribution servant à relier l'arrivée au réseau; vanne à sphère de de diamètre avec carré de manoeuvre mise en place par liaison, située à côté du bâtiment, en dehors des limites de la propriété, placée dans un regard préfabriquée de polypropylène de 30x30x30 cm, placée sur un dallage en béton massif C20/25 (X0(F); D20; S2; Cl 1,0) de 15 cm d'épaisseur. Comprend le béton plein C20/25 (X0(F); D20; S2; Cl 1,0) pour le repositionnement postérieur avec du sol existant, le grillage avertisseur, les accessoires et les pièces spéciales. |
Prix |
|
Exportation |
UNITÉ D'OUVRAGE TPR020: BRANCHEMENT EAU POTABLE.
MESURES POUR ASSURER LA COMPATIBILITÉ ENTRE LES DIFFÉRENTS PRODUITS, ÉLÉMENTS ET SYSTÈMES CONSTRUCTIFS QUI COMPOSENT L'UNITÉ D'OUVRAGE.
On évitera d'utiliser des matériaux différents dans une même installation.
CLAUSES TECHNIQUES

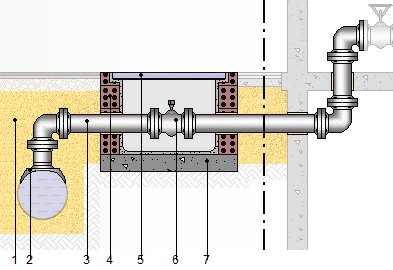

Branchement eau potable de 2 m de longueur, qui unit le réseau général de distribution d'eau potable de l'entreprise fournisseur à l'installation générale du bâtiment, continue sur l'ensemble de son parcours, sans liaisons ou raccords intermédiaires non accessibles, formé de tube en polyéthylène PE 100, de 32 mm de diamètre extérieur, PN=10 atm et 2 mm d'épaisseur, placé sur un lit de sable de 15 cm d'épaisseur, dans le fond de la tranchée préalablement excavée, dûment compactée et nivelée avec une pilonneuse vibrante à guidage manuel, remblai latéral compacté et remblai postérieur du même sable jusqu'à 10 cm au-dessus de la génératrice supérieure du tuyau; collier de prise en charge placé sur le réseau général de distribution servant à relier l'arrivée au réseau; vanne à sphère de de diamètre avec carré de manoeuvre mise en place par liaison, située à côté du bâtiment, en dehors des limites de la propriété, placée dans un regard préfabriquée de polypropylène de 30x30x30 cm, placée sur un dallage en béton massif C20/25 (X0(F); D20; S2; Cl 1,0) de 15 cm d'épaisseur. Comprend le béton plein C20/25 (X0(F); D20; S2; Cl 1,0) pour le repositionnement postérieur avec du sol existant, le grillage avertisseur, les accessoires et les pièces spéciales.
NORME APPLIQUÉE
Élaboration, transport et mise en oeuvre du béton:
- |
NF EN 206. Béton. Spécification, performance, production et conformité. |
- |
NF EN 13670. Exécution des structures en béton. |
- |
NF P 18-201. DTU 21. Travaux de bâtiment. Exécution des ouvrages en béton. |
CRITÈRE POUR LE MÉTRÉ
Nombre d'unités prévues, selon documentation graphique du Projet.
CLAUSES PRÉALABLES DEVANT ÊTRE REMPLIES AVANT L'EXÉCUTION DES UNITÉS D'OUVRAGE
DE L'ÉLÉMENT PORTEUR.
Il sera vérifié que le tracé des tranchées correspond à celui du Projet. Les séparations minimales de l'arrivée avec d'autres installations seront prises en compte.
PROCESSUS D'EXÉCUTION
PHASES D'EXÉCUTION.
Implantation du parcours de l'arrivée, en coordination avec les autres installations ou éléments qui pourraient interférer. Rupture du revêtement avec compresseur. Suppression des terres lâches du fond de l'excavation. Coulage et compactage du béton pour la réalisation du dallage. Mise en place du regard préfabriqué. Déversement du sable dans le fond de la tranchée. Mise en place de la tuyauterie. Montage de la vanne d'isolement. Mise en place du couvercle. Mise en place du grillage avertisseur. Exécution du remblai enveloppe. Raccordement du branchement au réseau communal. Repositionnement de la chaussée.
CLAUSES DE FINALISATION.
L'arrivée aura une résistance mécanique. L'ensemble sera étanche.
CONSERVATION ET MAINTENANCE.
Il y aura une protection contre les coups.
CRITÈRE POUR LE MÉMOIRE
On mesurera le nombre d'unités réellement exécutées selon les spécifications du Projet.
CRITÈRE D'ÉVALUATION ÉCONOMIQUE
Le prix ne comprend ni l'excavation ni le remblai proprement dit.
